提前60天!曲江供电局高质量完成龙岗塔下台变工程

发布日期:2025-08-11 10:22:07 来源:韶关曲江发布
打印

  8月2日,随着10千伏龙岗塔下台变工程成功送电投运,韶关曲江供电局以“硬核担当”的建设速度——较原定9月30日的竣工目标提前60天完成工程建设任务。这一突破不仅彰显了新时代电力铁军的攻坚实力,更成为政企协作赋能乡村振兴的生动实践。

  扛起示范使命 服务乡村振兴

  作为龙岗电气示范村改造的核心工程,龙岗塔下台变项目承载着曲江区乡村电气化示范推广的战略使命。工程新建2台变压器,户均容量提升至5千伏安以上,供电半径精准控制在500米内,同步敷设高标准电缆线路,从根本上解决马坝镇龙岗村及周边区域供电可靠性问题。其投运标志着曲江区在构建新型农村电网体系、推进城乡电力服务均等化进程中迈出关键步伐。

  勠力攻坚破困局 政企联动破梗阻

  面对市政建设与电网规划的路径冲突难题,曲江供电局主动作为,牵头组建跨领域技术攻坚团队。40天内联动曲江区住建局、交通运输局、市政工程管理处等5家单位,召开专题协调会20余场,采用“会议商定+并联审批”模式,将审批周期压缩一半的时间。成功优化电缆路径方案,规避地下综合管线冲突3处。

  全周期精准管控 跑出建设加速度

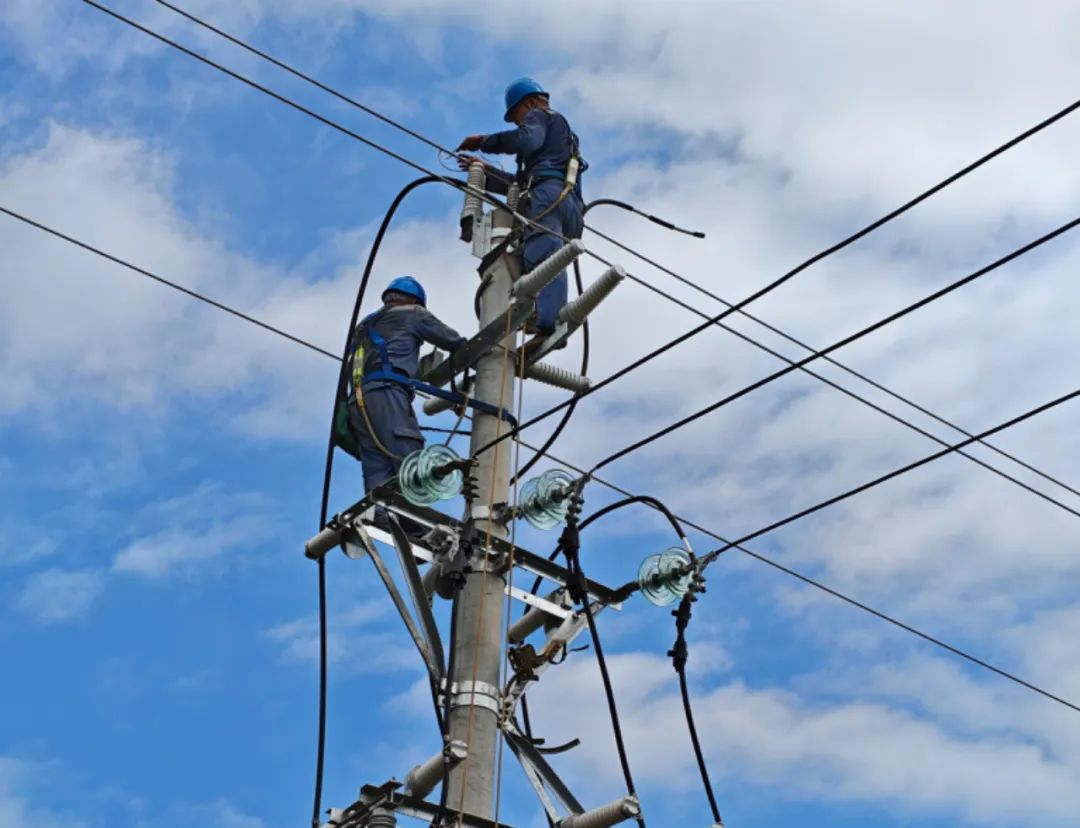

  龙岗塔下工程核心难点是必须在8月2日前完成工程主体百分之八十的作业,并在停电当天完成新建变压器启动。为圆满完成此项工作,曲江供电局协调组紧密联动施工单位与属地供电所,优化停送电方案,精确计算施工进度,倒排工期至每一道工序,采用“日跟踪、周调度”的动态管理,确保资源调配与进度实时匹配。针对雨季施工、物资调配风险制定专项预案,实现施工全过程“零事故、零延误”。在多方共同努力下,龙岗塔下工程按方案逐步开展,最终顺利按时完成启动送电。

  可靠电力赋能乡村振兴,绘就城乡融合发展新图景,助力曲江区“百千万工程”提速增效。龙岗塔下工程的投运,解决了马坝镇龙岗村及周边区域供电可靠性问题,同时破解了马坝河南岸安逸区污水处理站供电电压不稳的用电难题,同步敷设的新线路直供污水处理站,供电能力提升近2倍,彻底解决乡村污水处理扩容瓶颈。

  图文|区供电局 何文炜 郑菊艳
